黔南新闻发布

黔南抽水蓄能电站下水库大坝顺利封顶

2026-05-14 天眼新闻客户端

扫一扫转发到微信朋友圈

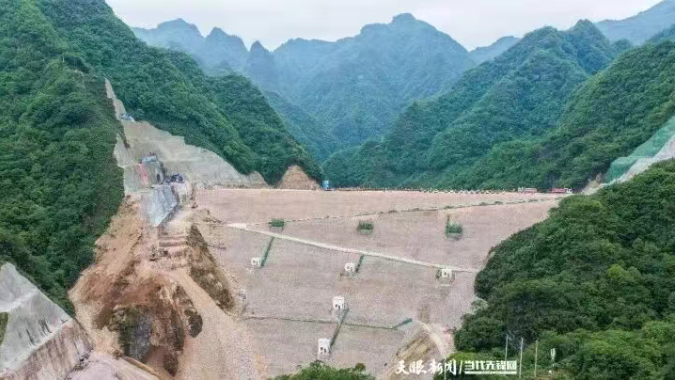

  近日,黔南抽水蓄能电站下水库面板堆石坝顺利封顶,为后续下水库如期下闸蓄水打下坚实基础。

  自2024年12月主体工程开工以来,该项目各参建方,努力克服复杂岩溶地区地下水丰富、地质条件复杂、山势陡峻等多重挑战,科学组织、优化施工方案、强化过程管控,先后完成筹建工程“七洞一路”贯通、主体工程开工、下水库截流等重大节点。


  下水库自2025年8月18日开始第一仓堆石料填筑到2026年5月8日坝体全线封顶,高峰期日填筑量突破1.3万立方米,累计填筑量达171万立方米,质量单元优良率达96.9%,跑出了黔南抽水蓄能电站建设的“加速度”,为大坝后续面板施工创造了可靠条件。

  据悉,黔南抽水蓄能电站总装机容量150万千瓦,是目前复杂岩溶地区投资及装机规模最大、水头最高的已建及在建抽水蓄能电站,也是500米水头段抽水蓄能单机容量最大的抽水蓄能电站,是构建以新能源为主体的新型电力系统的重要组成部分。


  项目力争2029年机组全部投产发电,投产后将承担贵州电力系统调峰、填谷、调频、调相、储能和紧急事故备用等任务,切实提高清洁能源消纳能力,实现多能互补能源结构,对保障贵州电网安全运行具有重要意义。

更多精彩!欢迎扫描下方二维码关注黔南热线官方微信

微微黔南(微信号:qnz999)

一审:蒙洁德 二审:张贺婷 三审:邹骐聪 【纠错】

黔南热线版权与免责声明:

① 凡本网注明"来源:黔南热线"的所有文字、图片和音视频稿件,版权均属黔南热线网所有,任何媒体、网站或个人在下载使用时必须注明"来源:黔南热线"。

② 本网注明"稿件来源"为其它报纸或网站的文/图等稿件均为转载稿,本网转载出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性,也不作商业行为。如其他媒体、网站或个人从本网下载使用,必须保留本网注明的"稿件来源",并自负版权等法律责任。如擅自篡改为"稿件来源:黔南热线",本网将依法追究责任。如对稿件内容有疑议,请及时与我们联系。

③ 如本网转载稿涉及版权等问题,请作者在两周内速来电或来函与本网联系。

推荐新闻

文章排行
